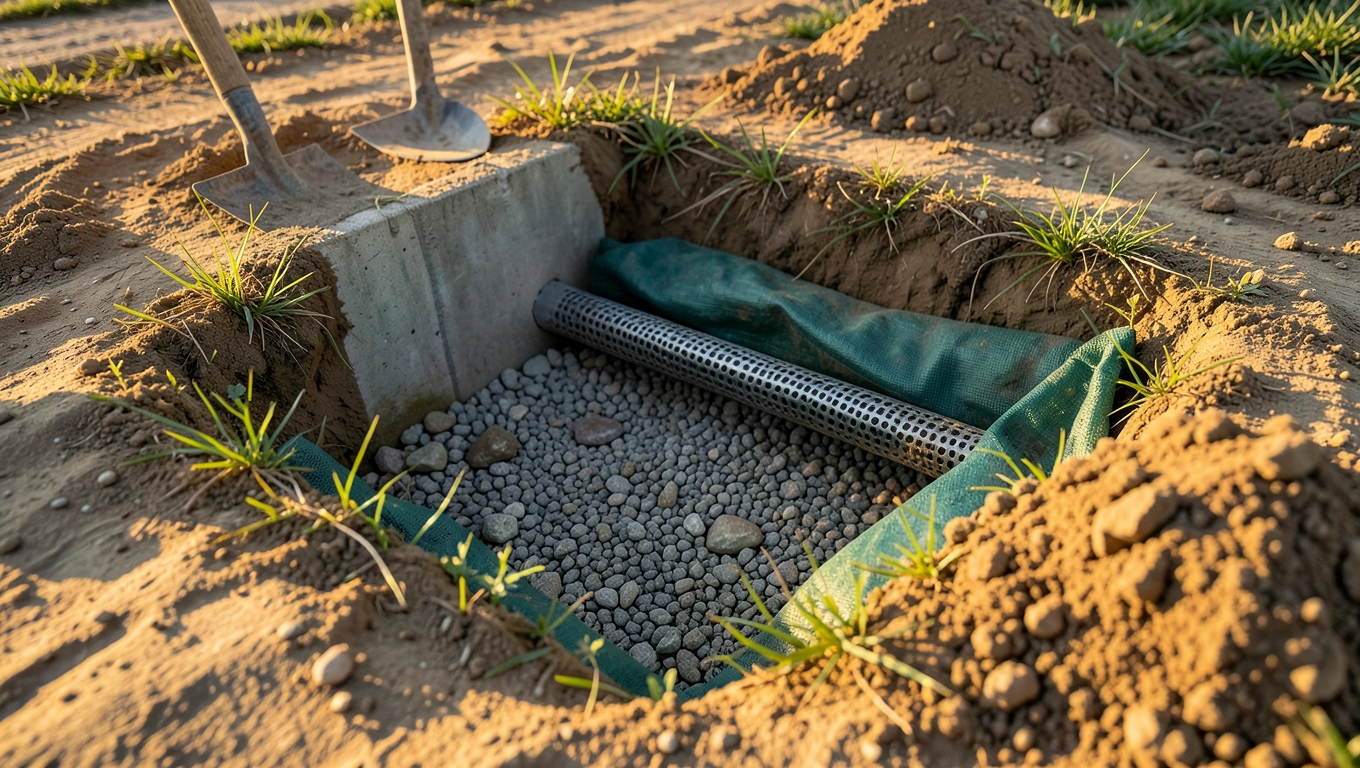

Drenaż rozsączający do szamba: jak działa i ile kosztuje w 2025
Brak kanalizacji na działce oznacza konieczność znalezienia sposobu na pozbycie się ścieków, a drenaż rozsączający do szamba wciąż pozostaje jednym z najtańszych i najprostszych rozwiązań, jeśli grunt na to pozwala. Problem w tym, że połowa poradników ogranicza się do ogólników, a drugie tyle opisuje system, który w realnych warunkach nie przejdzie odbioru ani nie przetrwa zimy. Poniżej znajdziesz konkretne wymiary, odległości, koszty i kolejność prac, które faktycznie decydują, czy drenaż rozsączający zadziała u Ciebie przez następne dwadzieścia lat, czy zamieni działkę w bagniste grzęzawisko już po pierwszym sezonie.

- Jak działa drenaż rozsączający do szamba i czym różni się od tunelu
- Wymagania działki i odległości, które musisz spełnić
- Ile metrów drenażu potrzebujesz na liczbę osób
- Jak zamontować drenaż rozsączający krok po kroku
- Eksploatacja, serwis i najczęstsze błędy
- Drenaż rozsączający do szamba cena w 2025 roku
- Kiedy drenaż nie wystarczy i co wybrać zamiast niego
Jak działa drenaż rozsączający do szamba i czym różni się od tunelu
Cały system opiera się na prostym założeniu: ścieki po wstępnym oczyszczeniu w osadniku trafiają do perforowanych rur ułożonych w żwirze, skąd powoli wsiąkają w grunt, gdzie doczyszczają je bakterie. To nie magia, lecz biologiczna filtracja wspomagana fizycznym rozdziałem faz, tłuszcze i części stałe zostają w osadniku, a klarowny odpływ przenika przez warstwy piasku, który działa jak naturalne sito.
Kluczowy jest fakt, że drenaż rozsączający do szamba działa wyłącznie tam, gdzie grunt posiada odpowiednią przepuszczalność, współczynnik filtracji powinien wynosić co najmniej 0,5 m/dobę, a poziom wód gruntowych musi leżeć minimum 1,5 m poniżej poziomu rur. Jeśli te warunki nie są spełnione, system się zapycha, zamiast oczyszczać.
Tunel rozsączający bywa mylony z klasycznym drenażem, a to dwa różne rozwiązania o odmiennej mechanice. Tunel to zamknięty moduł z tworzywa, który magazynuje większą objętość ścieków w jednym punkcie, dzięki czemu sprawdza się na mniejszych działkach i w gruntach o słabszej przepuszczalności. Klasyczny drenaż wymaga większej powierzchni, ale lepiej rozprowadza ładunek hydrauliczny i łatwiej go rozbudować.
Drenaż klasyczny
Rury perforowane Ø110 mm w warstwie żwiru płukanego 8-16 mm. Wymaga ok. 60-90 m² powierzchni dla 4 osób. Najtańsze rozwiązanie przy dobrym gruncie.
Tunel rozsączający
Moduły polipropylenowe o pojemności 150-300 L, montowane w wykopie i obsypywane gruntem. Potrzebuje ok. 30-50% mniej miejsca, kosztuje jednak 2-3x więcej za metr.
Wybór między tymi opcjami sprowadza się do pytania, czy masz miejsce i dobry grunt, czy raczej musisz upakować system na małej, nieidealnej działce. Przy piaszczystym podłożu i sporej powierzchni drenaż tradycyjny wygrywa ceną. Przy glinie lub ciasnej zabudowie tunel albo studnia chłonna okażą się jedyną sensowną opcją.
Wymagania działki i odległości, które musisz spełnić
Zanim kupisz rury i żwir, sprawdź pięć twardych warunków, które decydują o tym, czy w ogóle wolno Ci postawić drenaż rozsączający do szamba. Każdy z nich wynika z rozporządzenia Ministra Infrastruktury w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie, oraz z normy PN-EN 12566.
| Parametr | Wymagane minimum | Dlaczego to ważne |
|---|---|---|
| Powierzchnia działki pod drenaż | 60-90 m² dla 4 osób | Zbyt mała powierzchnia = zbyt krótkie ciągi, szybkie zamulenie |
| Rodzaj gruntu | Piaski, żwiry, piaski gliniaste | Glina i ił praktycznie nie przepuszczają wody |
| Poziom wód gruntowych | Min. 1,5 m pod rurami | Wysoka woda wypłukuje bakterie i zalewa drenaż |
| Odległość od studni | 30 m (wody podziemne), 15 m (woda powierzchniowa) | Ochrona ujęcia wody pitnej przed skażeniem bakteriologicznym |
| Odległość od budynku | 3 m | Za blisko fundamentu = ryzyko podtapiania i uszkodzeń konstrukcji |
| Odległość od granicy | 2 m | Wymóg formalny, inaczej sąsiedzi mogą zgłosić sprzeciw |
| Odległość od drzew | 3 m | Korzenie wrastają w rury i niszczą perforację |
Pierwszym krokiem jest zawsze wykonanie badań gruntu, najlepiej odwiertu geotechnicznego do głębokości 2-3 m z pomiarem poziomu wody gruntowej. Koszt takiego odwiertu to 400-800 zł, a oszczędza tysiące złotych wydanych na system, który nie zadziała. Piaski średnioziarniste i grube to ideał, przepuszczalność 1-5 m/dobę, łatwy montaż. Gliny i iły oznaczają koniec tematu, chyba że zdecydujesz się na kopiec filtracyjny albo oczyszczalnię biologiczną z odprowadzaniem do cieku.
Drugim krokiem jest ustalenie poziomu wód gruntowych w najwilgotniejszym okresie roku, czyli wczesną wiosną. Jeśli woda stoi płycej niż 1,5 m od planowanego poziomu rur, drenaż rozsączający do szamba nie przejdzie odbioru, a nawet jeśli go wykonasz, będzie się ciągle zalewał. W takiej sytuacji realne opcje to wyniesiony kopiec filtracyjny albo przydomowa oczyszczalnia biologiczna z odpływem powierzchniowym.
Uwaga: montaż drenażu bez zgłoszenia lub pozwolenia na budowę (w zależności od pojemności osadnika powyżej 10 m³ wymagane jest pozwolenie) grozi nakazem rozbiórki i karą administracyjną. Od 2022 roku obowiązuje też obowiązek zgłoszenia do bazy CEEB.
Ile metrów drenażu potrzebujesz na liczbę osób
Podstawowa reguła mówi o 12 metrach bieżących rury drenażowej na jednego stałego użytkownika, ale w praktyce ten przelicznik działa tylko na gruntach o dobrej przepuszczalności. Na gliniastych i słabo przepuszczalnych podłożach trzeba dodać 30-50% zapasu, bo inaczej system nie wyrabia hydraulicznie przy większym obciążeniu.
| Liczba osób | Długość drenażu (piaski) | Długość drenażu (gliny) | Liczba tuneli 300 L | Pojemność osadnika |
|---|---|---|---|---|
| 1-2 | 18-24 mb | 25-32 mb | 1 szt. | 2 m³ |
| 3-4 | 36-48 mb | 50-65 mb | 2 szt. | 3 m³ |
| 5-6 | 60-72 mb | 80-100 mb | 3-4 szt. | 4 m³ |
| 7+ | 84+ mb | 110+ mb | 5+ szt. | 6 m³ |
Drenaż układa się w dwóch lub trzech równoległych ciągach, a odstęp między nimi musi wynosić co najmniej 1,5 metra. Zbyt bliskie sąsiedztwo rur powoduje, że woda gruntowa wokół jednego ciągu nie zdąży się odbudować i cały system się dławi. Przy czteroosobowej rodzinie i piaszczystym gruncie najczęściej sprawdza się układ 3 ciągów po 12-14 mb, rozmieszczonych w rozstawie 1,8 m.
Warto pamiętać, że osadnik gnilny musi być przewymiarowany o minimum 30% względem rzeczywistego zużycia wody, ponieważ zbyt krótki czas retencji oznacza, że ścieki wychodzą z osadnika zbyt stężone i drenaż się zapycha w ciągu kilku lat. Dla czterech osób realne zużycie wody to 600-800 litrów dziennie, co oznacza, że osadnik o pojemności 3 m³ powinien zapewnić retencję na 3-4 dni, czyli tyle, ile potrzebują bakterie na rozkład substancji organicznych.
Jak zamontować drenaż rozsączający krok po kroku
Montaż przebiega w ściśle określonej kolejności, a pominięcie któregokolwiek etapu kończy się albo awarią w pierwszym roku, albo stopniową degradacją systemu przez kolejne lata. Najczęstszym błędem jest oszczędzanie na żwirze i podsypce, co prowadzi do zamulenia perforacji już po dwóch sezonach.
Krok 1, wykop i przygotowanie dna. Wykop ma szerokość 0,5-0,8 m i głębokość 0,6-1,0 m (od powierzchni terenu do poziomu rury 35-80 cm). Dno wykopu musi mieć spadek 0,5-1,5% w kierunku od osadnika do wentylacyjnego zakończenia. Spadek jest kluczowy, bo drenaż działa grawitacyjnie, za mały spadek powoduje zastój wody w rurach, za duży powoduje zbyt szybki odpływ i niedostateczną filtrację w gruncie.
Krok 2, podsypka żwirowa. Na dno wykopu wysypuje się warstwę żwiru płukanego 8-16 mm grubości 20-30 cm, którą trzeba starannie wyrównać i zagęścić. Żwir pełni tu trzy funkcje: filtruje mechanicznie większe cząstki, rozprowadza ścieki równomiernie wokół rury i umożliwia dostęp powietrza do bakterii tlenowych. Bez tej warstwy rura leży w mule i szybko traci przepuszczalność.
Krok 3, ułożenie rur perforowanych. Rury PVC Ø110 mm z perforacją 0,8-1,2 mm układa się perforacją do dołu na warstwie żwiru i łączy z osadnikiem przez studzienkę rozdzielczą. Każdy ciąg powinien kończyć się kominkiem napowietrzającym (rura Ø110 mm wyprowadzona 50 cm ponad teren), bo tlen jest niezbędny bakteriom rozkładającym amoniak do azotanów. Brak wentylacji zamienia drenaż w beztlenową jamę i generuje odor.
Krok 4, zasypanie i zabezpieczenie. Na rury wysypuje się kolejną warstwę żwiru (10-15 cm ponad wierzch rury), potem geowłókninę 150-200 g/m², a na koniec warstwę rodzimego gruntu 20-30 cm. Geowłóknina zapobiega mieszaniu się żwiru z gliną z wierzchu, co jest najczęstszą przyczyną zamulenia po 5-8 latach.
Tip: jeśli montujesz system jesienią, nie zasypuj wykopu do końca przed pierwszymi mrozami. Pozostaw 10-15 cm niezasypane, by grunt osiadł naturalnie przez zimę, a dokończenie prac zaplanuj na wczesną wiosnę. Zapobiega to tworzeniu się pustek powietrznych wokół rur, które wiosną mogłyby się ujawnić jako zapadnięcia terenu.
Eksploatacja, serwis i najczęstsze błędy
Drenaż rozsączający do szamba, który pracuje prawidłowo, wymaga minimalnej obsługi, ale zaniedbanie kilku prostych czynności skraca jego żywotność z 20 do 8-10 lat. Najważniejsze są trzy interwały: roczne wybieranie osadu z osadnika, kontrola studzienki co 3-6 miesięcy i inspekcja drenażu co 10 lat.
Osadnik gnilny należy opróżniać przynajmniej raz w roku, najlepiej wczesną jesienią po sezonie intensywnego użytkowania. Pozostawienie osadu na zimę powoduje, że procesy beztlenowe w mniejszej objętości ścieków przyspieszają i wiosną do drenażu trafia agresywniejszy ładunek, który szybciej zapycha perforację. Warto przy okazji zastosować preparat biologiczny z kulturami bakterii, ale tylko ten przeznaczony do szamb, preparaty do oczyszczalni przemysłowych mają inne szczepy i nie zadziałają.
Studzienka rozdzielcza i napowietrzająca powinna być kontrolowana co pół roku, czy nie jest zalewana, czy przepływ jest równomierny i czy nie zalega w niej tłuszcz. Tłuszcze i mydła pływają na powierzchni i w niskich temperaturach tworzą zator w pierwszej studzience od strony osadnika, wystarczy ją wtedy opróżnić i przepłukać gorącą wodą z dodatkiem sody.
| Częstotliwość | Czynność | Koszt orientacyjny |
|---|---|---|
| Co 12 miesięcy | Wybór osadu wozem asenizacyjnym (3-4 m³) | 200-350 zł |
| Co 6 miesięcy | Kontrola studzienki, ewentualne płukanie | 0 zł (samodzielnie) |
| Co 10 lat | Płukanie drenażu wodą pod ciśnieniem | 800-1500 zł |
| Co 5 lat | Wymiana geowłókniny w strefie napowietrzania | 300-500 zł |
Częsty błąd: wlewanie do szamba chemii gospodarczej, wybielaczy, silnych kwasów, rozpuszczalników. Jednorazowe użycie nie zaszkodzi, ale regularne stosowanie zabija florę bakteryjną w drenażu. Po kilku tygodniach takiej eksploatacji rury zaczynają intensywnie pachnieć, a po kilku miesiącach przestają wchłaniać wodę. W takiej sytuacji konieczne jest płukanie i ponowne zasiedlenie bakteriami.
Kolejny błąd to urządzanie nad drenażem podjazdu, tarasu albo ogrodu z głębokimi rabatami. Ciężar warstw utwardzonych zagęszcza grunt i utrudnia wymianę powietrza, a intensywne podlewanie ogrodu przesyca glebę wodą, która zaczyna się cofać do rur. Najlepsza opcja to trawnik lub niskie byliny bezpośrednio nad drenażem, korzenie traw pomagają utrzymać strukturę gruntu, a jednocześnie nie blokują wymiany gazowej.
Drenaż rozsączający do szamba cena w 2025 roku
Koszt całego systemu dla czteroosobowej rodziny waha się od 6000 do 12000 zł, w zależności od wybranego rozwiązania, rodzaju gruntu i regionu Polski. Cena obejmuje materiały, wykop, żwir, robociznę (jeśli zlecasz firmie) i dokumentację.
| Element systemu | Wariant ekonomiczny | Wariant standardowy | Wariant premium |
|---|---|---|---|
| Osadnik gnilny 3 m³ | 1800-2500 zł | 2800-3800 zł | 4000-5500 zł |
| Rury drenażowe Ø110 (48 mb) | 350-500 zł | 600-900 zł | 1000-1400 zł |
| Żwir płukany 8-16 mm (4-5 t) | 600-900 zł | 900-1300 zł | 1200-1600 zł |
| Studzienka rozdzielcza + napowietrzająca | 200-350 zł | 400-600 zł | 700-1000 zł |
| Geowłóknina | 100-180 zł | 200-300 zł | 300-450 zł |
| Wykop ręczny / mechaniczny | 800-1500 zł | 1500-2500 zł | 2500-4000 zł |
| Montaż (robocizna) | 0 (samodzielnie) | 1500-2500 zł | 3000-4500 zł |
| SUMA dla 4 osób | 3850-5930 zł | 7700-11900 zł | 12700-18450 zł |
Porównanie ze szczelnym szambem wypada zdecydowanie na korzyść drenażu. Szambo szczelne o pojemności 10 m³ kosztuje 8000-14000 zł, a wywóz nieczystości to 200-350 zł co 2-4 tygodnie. Przy czteroosobowej rodzinie generującej ok. 700 L ścieków dziennie, roczny koszt wywozu to 4000-7000 zł, co oznacza, że inwestycja w drenaż zwraca się w ciągu 2-4 lat, a potem generuje tylko koszty serwisu rzędu 500-1000 zł rocznie.
Warto wiedzieć, że w niektórych gminach można uzyskać dofinansowanie na budowę przydomowej oczyszczalni ścieków z programu "Czyste Powietrze" lub lokalnych programów ochrony wód. Dotacja pokrywa zwykle 40-70% kosztów kwalifikowanych, a wniosek składa się przed rozpoczęciem prac. Formularze i listy gmin, które przystąpiły do programu, są dostępne w urzędach marszałkowskich i w Wojewódzkim Funduszu Ochrony Środowiska.
Kiedy drenaż nie wystarczy i co wybrać zamiast niego
Są trzy sytuacje, w których klasyczny drenaż rozsączający po prostu nie zadziała, niezależnie od tego, ile żwiru i pieniędzy w niego włożysz. Każda z nich wymaga innego rozwiązania, a próba oszczędzania kończy się najczęściej powtórzeniem całej inwestycji po kilku latach.
Glina i słabo przepuszczalne grunty. Współczynnik filtracji poniżej 0,3 m/dobę oznacza, że woda z drenażu nie odprowadza się wystarczająco szybko, gleba się wysyca i cały system przestaje wchłaniać. W takich warunkach konieczne jest wyniesienie pola rozsączającego na kopiec filtracyjny (nasyp żwirowo-piaskowy 60-80 cm nad terenem) albo zastosowanie tuneli rozsączających z pompą, która okresowo wstrzykuje ścieki dawkami.
Wysoki poziom wód gruntowych. Gdy woda stoi płycej niż 1,5 m pod powierzchnią terenu, tradycyjny drenaż jest zalewany od spodu, a bakterie tlenowe nie mogą pracować. Alternatywą jest oczyszczalnia biologiczna z odpływem powierzchniowym do rowu melioracyjnego, studni chłonnej albo zbiornika retencyjnego, albo montaż kopca filtracyjnego, w którym warstwa rozsączająca jest ponad poziomem wody.
Mała działka, gęsta zabudowa. Gdy nie ma 60 m² wolnego terenu spełniającego wymagane odległości, drenaż klasyczny się nie mieści, a próba upakowania rur w ciasnym wykopie kończy się jego szybkim zamuleniem. W takim układzie najlepiej sprawdzają się tunele rozsączające (zajmują 30-50% powierzchni tradycyjnego drenażu) albo kompaktowa oczyszczalnia biologiczna z odpływem do rowu, która nie wymaga pola rozsączającego wcale.
Wybierz drenaż klasyczny, gdy:
Grunt piaszczysty, działka powyżej 800 m², niski poziom wód, 4+ osoby w gospodarstwie domowym.
Wybierz tunel, gdy:
Grunt gliniasty, działka 500-800 m², potrzebujesz kompaktowego rozwiązania, akceptujesz wyższy koszt.
Wybierz oczyszczalnię biologiczną, gdy:
Wysoki poziom wód gruntowych, brak miejsca, masz dostęp do odbiornika (rów, ciek, studnia chłonna).
Drzewo decyzyjne jest w praktyce proste: jeśli po wykonaniu odwiertu geotechnicznego masz piaski i suchą działkę, drenaż rozsączający do szamba pozostaje najrozsądniejszym wyborem. Jeśli grunt nie spełnia warunków, nie walcz z fizyką, wybierz technologię dopasowaną do warunków, a nie odwrotnie. Każda próba obejścia tych ograniczeń kończy się bowiem powtórzeniem inwestycji lub trwałym skażeniem wód gruntowych.
Drenaż rozsączający do szamba to rozwiązanie sprawdzone od dziesięcioleci, tanie w eksploatacji i relatywnie proste w montażu, ale tylko wtedy, gdy zostanie zaprojektowane i wykonane pod konkretne warunki gruntowe oraz rzeczywiste obciążenie hydrauliczne. Przed zakupem materiałów warto poświęcić 500-800 zł na badanie gruntu i konsultację z projektantem, bo ta inwestycja zwraca się wielokrotnie, w postaci braku awarii, braku kar administracyjnych i braku konieczności wymiany systemu po 8-10 latach.
